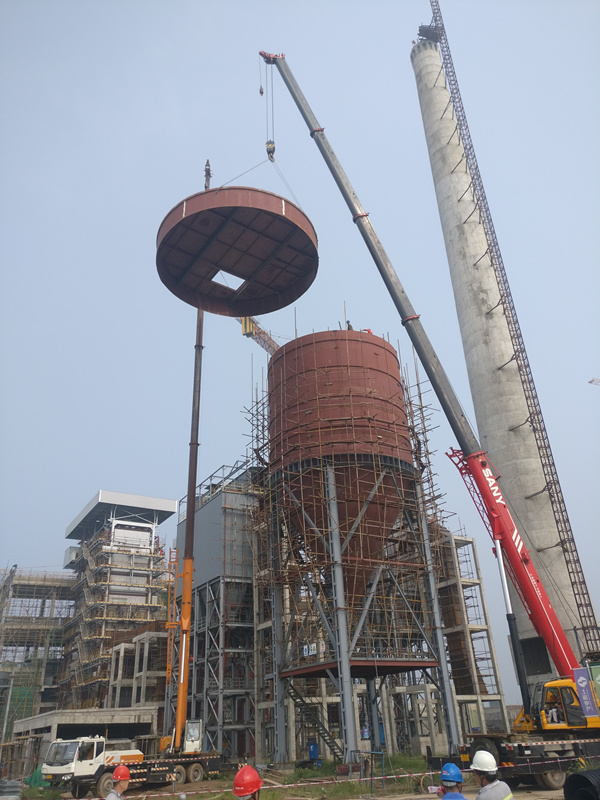

2017年08月05日12时,中国能建安徽电建二公司承建的淮北杜集区生物质热能发电项目钢灰库顶部盖板吊装就位完成。钢灰库上部筒体直径10m,共5层壁板,1层承重圈梁,最重壁板为6t

2017-08-18 18:54:08         北极星电力网

2017年08月05日12时,中国能建安徽电建二公司承建的淮北杜集区生物质热能发电项目钢灰库顶部盖板吊装就位完成。钢灰库上部筒体直径10m,共5层壁板,1层承重圈梁,最重壁板为6t

2017年08月05日12时,中国能建安徽电建二公司承建的淮北杜集区生物质热能发电项目钢灰库顶部盖板吊装就位完成。

钢灰库上部筒体直径10m,共5层壁板,1层承重圈梁,最重壁板为6t。由于施工现场场地狭小且工期紧张,中国能建安徽电建二公司通用杜集分公司采取地面分层整体安装,双25t汽车吊抬吊的施工方案。汽车吊分左右站立,吊车工作半径取6m,取壁板四等分点为吊点。起吊位置最高点为27m,最低点为17m。

为确保顺利完成此次吊装任务,中国能建安徽电建二公司通用杜集分公司制定了详细的吊装方案和安全措施,在起吊前对施工人员进行详尽的安全、技术交底,对起重设备及工器具进行全面细致的检查,确保了吊装任务的顺利实施。
