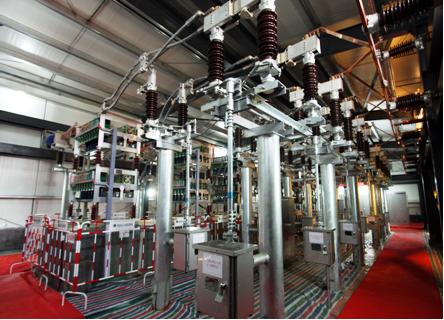

  12月2日,湖北电网首个固定式直流融冰装置,在历时732天的建设后,在500千伏恩施变电站建成投运。 (图片来自于网络,侵删)   据悉,作为国网湖北省电力公司首个固定式直流融冰工程,其整流变压器试验时额定输出电流5600安培,可分别满足恩施变电站500千伏、220千伏线路所有出线的融冰需求

要闻     2017-12-06 17:55:17         中国仪表网

  12月2日,湖北电网首个固定式直流融冰装置,在历时732天的建设后,在500千伏恩施变电站建成投运。 (图片来自于网络,侵删)   据悉,作为国网湖北省电力公司首个固定式直流融冰工程,其整流变压器试验时额定输出电流5600安培,可分别满足恩施变电站500千伏、220千伏线路所有出线的融冰需求

  12月2日,湖北电网首个固定式直流融冰装置,在历时732天的建设后,在500千伏恩施变电站建成投运。


(图片来自于网络,侵删)

  据悉,作为国网湖北省电力公司首个固定式直流融冰工程,其整流变压器试验时额定输出电流5600安培,可分别满足恩施变电站500千伏、220千伏线路所有出线的融冰需求。融冰距离最长的为跨省联络线张恩Ⅰ、Ⅱ回,全长150千米。

  500千伏恩施变电站位于湖北省恩施土家族苗族自治州宣恩县境内,处于湖北电网冰害多发地带。据统计,近10年来,该站累计因冰灾导致线路故障跳闸42起,正确带电除冰40余次。2008年,该站遭遇百年一遇的冰雪灾害,站内运维人员专门组成“抗冰抢险突击队”,完成特殊巡视63次,处理事故跳闸18起,完成带电除冰30次,倒闸操作2832项。

  作为渝鄂联网的重要通道之一,500千伏恩施变电站承担着西电东送和恩施地区水电外送的重要任务。该站固定式直流融冰工程的建成投产,可有效提高渝鄂电网应对极端气候、重大自然灾害的抵御能力,保障渝鄂联网可靠供电。

  (原标题:国网湖北电力首个固定式直流融冰工程投运)
